  一、施工準備
      1、 在大面積砌筑施工之前編制各戶型砌筑小樣圖和排磚圖,并貼置于對應戶型內。
  2、測量放線
  3、預制

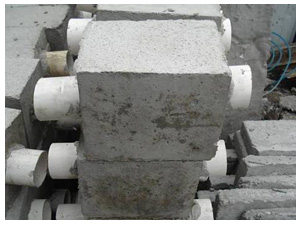

  4、立皮數桿
  5、導墻設置
  6、植墻體拉結筋
  ……
  二、施工工藝
  1、基本工藝流程:
   清理基層→施工放線→砌塊排列圖、立皮數桿→導墻施工→拉結鋼筋或拉板設置→首次          1.5m高度或窗臺標高砌筑→安裝窗臺板→上部砌塊砌筑→安裝過梁及構造柱→頂塞縫→清理驗收
  2、工序間歇要求
  (1)蒸壓加氣混凝土砌塊的齡期不應少于28天。
  (2)每次砌筑高度不應超過 1.5m,距上一批間歇時間不小于24h。
  (3)砌筑完后至頂部塞縫間歇時間不小于7天。
  (4)頂塞縫完成至抹灰間歇時間不小于14天。
  3、砌筑前施工機具完備

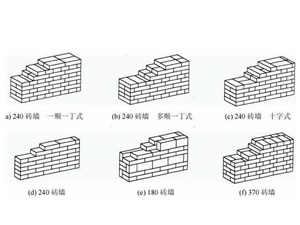

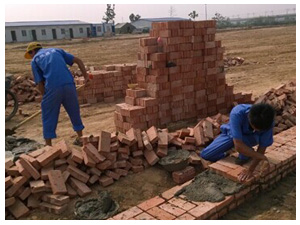

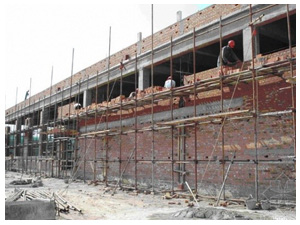

  4、砌筑

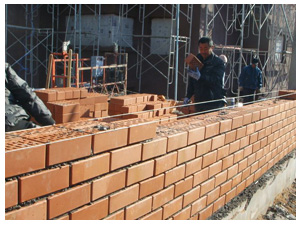

整體效果
                                                                        整體效果

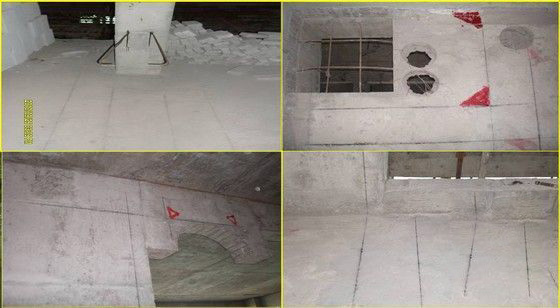

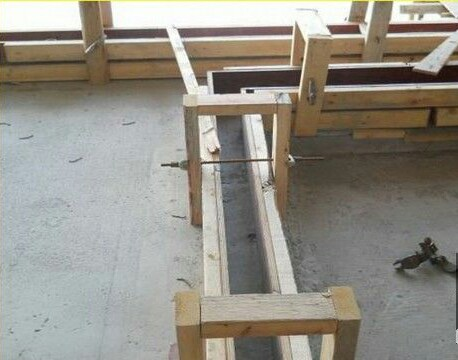

圈梁

圈梁

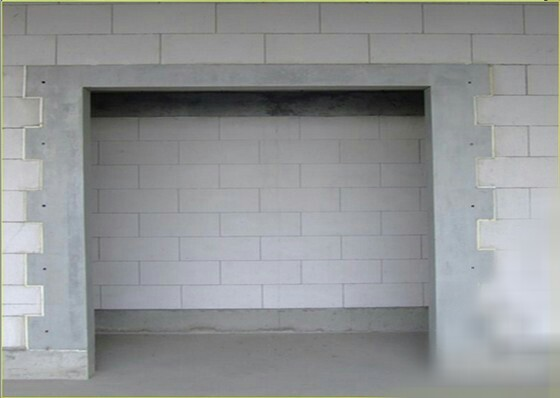

過梁

過梁

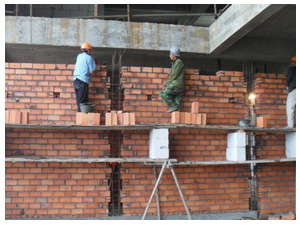

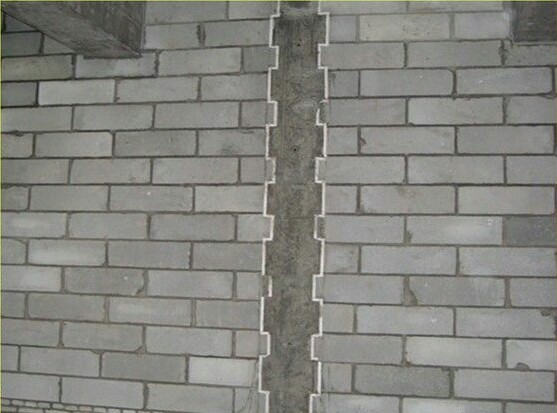

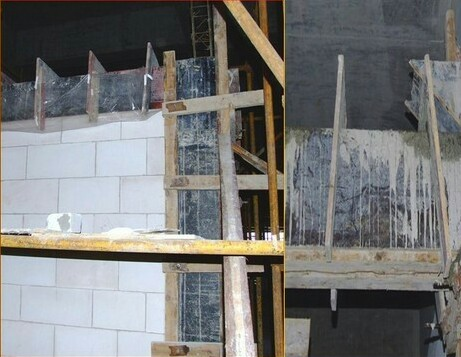

構造柱

構造柱

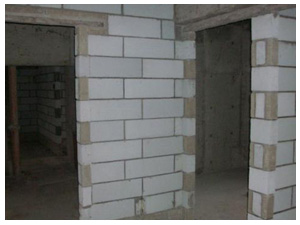

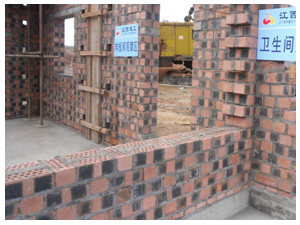

導墻設置

導墻設置

彈出砌筑雙控制線

彈出砌筑雙控制線
